做好费用监理工作 维护双方合法权益

日期:2021-06-08来源:本站点击:137 次

国道G102线卢龙城关至十八里铺改线工程

河北保神工程监理有限公司国道G102线卢龙城关至十八里铺改线工程驻地监理工程师办公室在工程费用监理过程中,严格遵守依法办事、恪守合同、公正公平、准确及时的原则,把提高本工程项目的投资效益和社会效益作为费用监理的出发点和落脚点,确保了业主与承包人之间的交易公平,有力有效地维护了双方的合法权益。

确定了本驻地监理工程师担当作为、履职尽责。选用精通公路工程经济与法律知识、熟悉公路工程技术与管理知识、掌握公路工程费用监理工作的业务流程、具备良好职业道德的人员从事费用监理工作。明确分工及职责,谁负责计量、谁复核、谁审查、谁审定,建立责任具体,环环相扣的“责任链”,把责任压实到位,建章立制,制定了行之有效的管理办法,织密制度“铁笼子”。工程项目费用监理目标。制定了切实可行的工程计量与支付程序。将计量与支付工作的表格化及其管理当做一项重要工作,亲手设计了一系列计量支付有关的图表,并通过这些表格的有效管理来进行完成计量支付工作。建立计量与支付台账、档案。在施工过程中,充分发挥费用监理的作用,把费用监理作为质量控制的手段,促进承包人履行质量义务,保证施工质量达到合格标准;把费用监理作为进度控制的基础,制约和激励承包人严格履行进度义务。

费用监理工程师前虑早为,有备无患。熟知工程费用的基本特点,明确工程费用监理的目的、目标。全面熟悉了合同文件,特别是监理工程师在计量与支付方面的职权条款,工程量清单、技术规范、招标文件及附件等合同文件对计量支付的规定。重点对工程量清单中的每一分项工程和计日工单价认真详实地进行了分析,形成了一套系统完整的单价分析表,从而了解了承包人的报价水平,是否使用了不平衡报价,判断这些单价的合理性和高低。在全面了解本工程项目的特点,承包人的施工能力及技术水平、施工环境和原材料等情况下明确了费用监理的重点和难点,预测可能出现的意外情况,制定了行之有效的预防措施,做到了有的放矢,防患于未然。在费用监理过程中,坚持事前监理、跟踪监理、事后监理三者有机结合,科学的工作方法起到了事半功倍的效果。

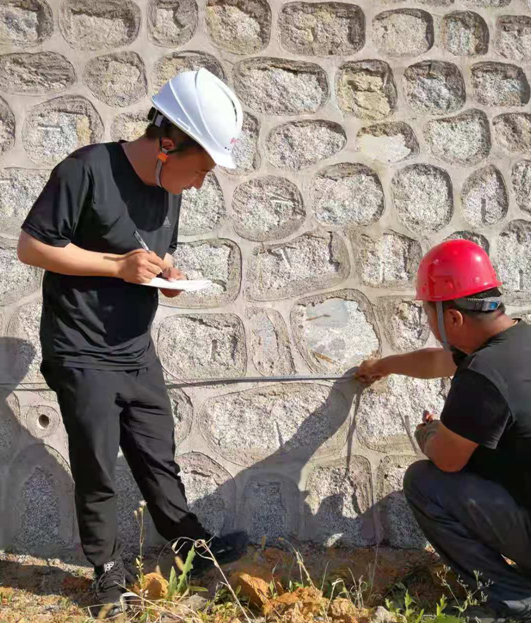

准确及时、公正公平地做好计量工作。只有满足工程质量合格、手续齐全、符合结构安全环保要求的先决条件,符合施工合同的约定,计量工程师才给予计量。为了消除双方疑虑,减少或避免争议,计量监理工程师优先采用与承包人联合计量的方式,现场测定计量、共同签字确认;对于基底处理工程项目,驻地办会同建设、设计、施工单位一同现场计量。隐蔽工程,在覆盖之前进行计量。为了不影响承包人的施工进度,避免或减少产生合同纠纷,计量工程师做到按时计量。

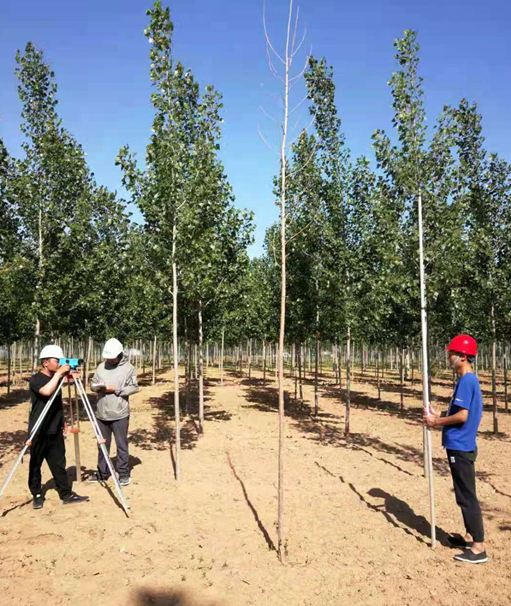

计量监理工程师在路基工程施工前,仔细复查原始地面线的复测数据,严格按工程量清单前言或技术规范的要求进行土石分界界定。对于借土场的场地清理、路基挖方和填方临时排水设施、桥梁工程基坑抽排水等未列工程细目的附属工作,承包人请求计量的,计量监理工程师都能按合同规定给予耐心解释,并坚决不给予计量,从而保证了计量工作公平公正。

支付签认让业主信任、承包人信服。为了不影响合同的公平性,减轻承包人资金周转能力,当承包人的驻地建设、临时工程等各种开办项目以及动员预付款、材料预付款满足合同文件规定要求后,总监理工程师按合同规定及时进行支付签证,从不推迟。工程变更坚持业主授权同意的原则;计量监理工程师加强变更工程的计量工作,尤其是变更工程隐蔽部位的计量工作;费用监理工程师利用公路工程定额的权威性和强制性这一特点,确定变更工程的造价。由于本工程项目合同履行期较长,物价发生变化较大,费用监理工程师利用价格调整条款,采用票证法对价格进行了2次调整,调整后的价格,业主和承包人都能欣然接受。在工程施工过程中,费用监理工程师对完成的工程细目进行详细记录,对涉及付款的工程事项在施工过程中发生的一切问题进行详细记录,利用这些记录内容先后解决业主与承办人对费用支付产生的矛盾和分歧纠纷3次,有利地促进了合同正常履行。


积极预防违约,避免或减少索赔。针对目前大多承包人“中标靠低价,盈利靠索赔”的策略,监理驻地办在避免或减少费用索赔方面下苦功夫,未雨绸缪。驻地办积极协助业主及时提供承包人所需的临时占地,提前做好永久占地征拆补偿工作。变更工程的设计图纸按期及时交付施工单位。督促业主按合同约定如期支付各种款项。在工程施工过程中,提示建设单位严格按基建程序和合同办事,不妨碍承包人履行合同义务,不产生经济损失后果,从而不但提高施工合同履行的质量和效率,而且避免或减少费用索赔问题。自开工以来,费用监理工程师利用合同文件中“现场考察”条款,拒绝承包人因路基填料土源地变化,导致增加运费成本提出的索赔要求;利用合同文件中“设计文件提供的水文资料”为参考资料的条款,拒绝承包人因水位升高,排水费用加大提出增加支付的要求。

自开工以来,费用监理人员一贯正确行使费用监理的权力,先后进行工程计量98项次,做到了不重、不漏、数量准确,工程费用支付签证19笔,每一笔工程费用都符合合同规定,做到了公平、合理、正确、及时。费用监理人员正以任劳任怨、负重奉献的工作精神和严谨认真、一丝不苟的工作态度及奉公守法、一廉如水的优良本色,为促进工程费用监理目标得以最优实现耕耘在路上。
